張家川縣風電項目列入
甘肅省推出的第二批鼓勵社會資本投資項目公布名錄

(三峽能源天水張家川49.5兆瓦風電廠緊張施工中 )
繼“年產900噸阿膠生產線工程”列入天水市戰略性新興產業之后,張家川縣正在建設的“天源49.5兆瓦風力發電項目”列入甘肅省推出的第二批鼓勵社會資本投資項目公布名錄。天水市列入本次名錄的項目共有11個,天源49.5兆瓦風力發電項目為其中之一。

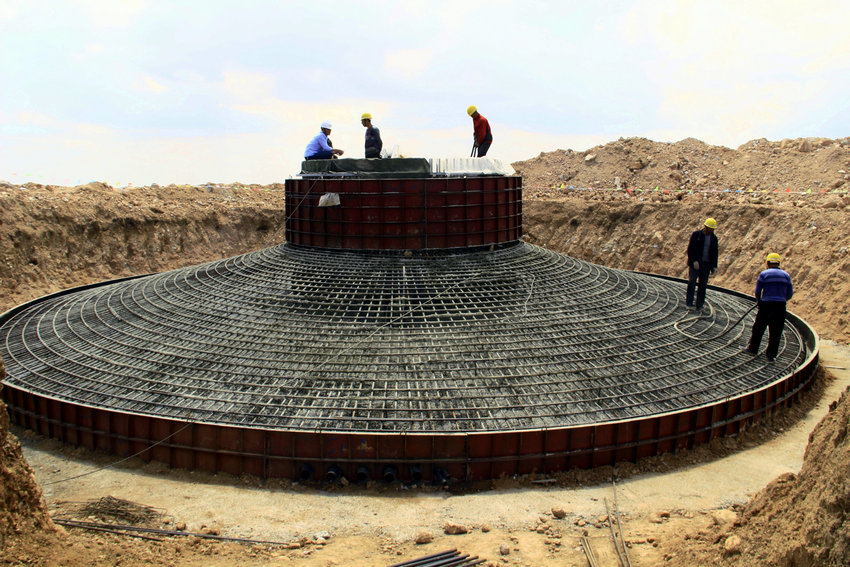

該項目于今年3月28日開工建設,截止5月18日,共完成投資2226萬元,占概算總投資41800萬元的5.3%。目前進場道路5公里已全部貫通,具備重車通行條件,場內道路已將毛路修筑至升壓站,已具備場內集電線路及升壓站全面開工條件。風機基礎墊層澆筑完成4基,錨栓組合件已安裝完成3套,風機基礎已澆筑1基,鋼筋綁扎完成2基;外送線路征地已完成44基,塔基已完成開挖15基,鋼筋綁扎完成5基,對端間隔的房屋拆除工作已完成,電纜溝開挖已完成300米。風機基礎施工預計于7月底完工,風機設備吊裝擬于7月初開始;場內集電線路和升壓站工程預計10月底完工,具備反送電和運行人員入住條件;預計12月份全場并網發電。
